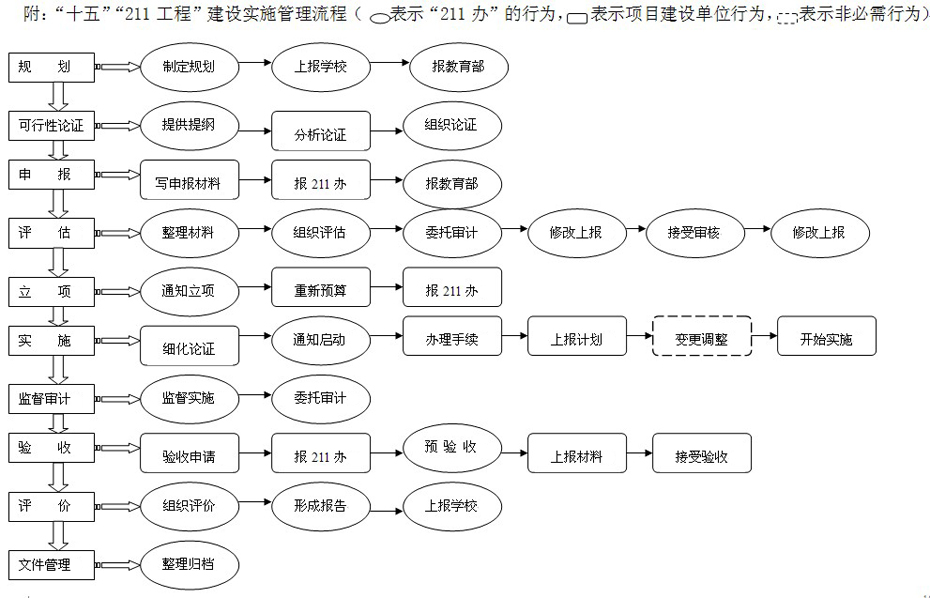

“211工程”項目管理辦法及實施細則
第一章 總則
第一條 為加強對“十五”“211工程”(以下簡稱“211工程”)建設項目的管理,保證建設項目目標的實現,提高投資效益,根據國務院批準的《“211工程”總體建設規劃》文件精神,以及上級意昂3下達的《國家計委😹、教育部🧛🏻、財政部印發關於“十五”期間加強“211工程”項目建設的若幹意見的通知》(計社會[2002]1505號)、《關於做好“211工程”“十五”期間項目建設啟動準備工作的通知》(教直辦函[2002]24號)、《關於做好“十五”“211工程”建設項目可行性研究報告編製和立項審核工作的通知》(211部協辦[2002]2號)🌄、《關於編製直屬高校2002年“211工程”專項資金預算的通知》(教財司函[2002]206號)🕺🏿、《關於進一步做好2003年“211工程”建設工作的通知》(教重辦[2003]第一號)和《關於印發〈“211工程”建設實施管理辦法〉的通知》(211部協辦[2003]1號 )等文件精神🧓🏻,製定本辦法。
第二條 “211工程”建設項目的立項和實施在學科發展規劃和校園發展規劃的指導下進行👋🏼。各項目單位應以學科建設為主線,以重點學科建設為核心🚴♀️,做好重點學科建設規劃,凝練學科方向;應堅持“跨越、特色👩🏿🍳、集成”的原則👇🏽🔲,通過“十五”“211工程”建設項目的實施,建成具有世界先進水平或國內領先水平的一流學科。
第三條 我校“211工程”建設項目的主要內容為:重點學科建設項目、公共服務體系建設項目和師資隊伍建設項目🩱🏋🏻。
第四條 我校“211工程”建設采取意昂3官网“十五”“211工程”建設領導小組(項目法人組織,以下簡稱“領導小組”)、“211工程”辦公室和項目單位的三級管理,以“211工程”辦公室的管理為主,項目單位的自我管理為基礎。“211工程”辦公室對“211工程”建設項目的管理具體包括🧚:項目的規劃、可行性論證、申報、評估、立項、實施🙅🏼♂️🧑🏽💼、監督、驗收、評價及項目的文件管理𓀝。
第二章 項目組織形式
第五條 “領導小組”代表學校對“211工程”建設進行領導👉🏻,負責決定“211工程”項目建設中的重大方針政策問題❎,並對項目建設統一進行協調🌩、指導和監督。
第六條 “211工程”辦公室是“領導小組”下設的辦事機構。“211工程”建設項目由“211工程”辦公室歸口管理🧑🏼🤝🧑🏼⛹️♂️。負責部署和統籌指導項目建設工作;製定有關管理辦法;檢查和監督“211工程”建設進展情況;組織協調與學校其他有關重點建設項目的銜接和配合🧑🏻🦼➡️;組織項目管理人員的培訓和交流。具體包括🧑🏼⚖️:項目規劃、可行性論證、申報、評估、立項、實施▫️、監督🌘、驗收、評價💀、項目文件管理及其他具體工作等。
第七條 研究生院、教務處🆙、財務處、資產與產業管理處、校園建設管理處、後勤管理處🎷、科研處、審計處等相關職能意昂3🏊🏿♂️,根據“211工程”項目建設的實際需要承擔本職能範圍內的工作。
第八條 “211工程”建設項目的管理實行項目負責人製,項目負責人應依據“211工程”建設項目可行性研究報告的批復,對項目執行全過程負責。項目負責人對項目的實施與管理負有領導責任⛄️,並承擔相應的經濟責任。
在項目建設期間,項目負責人應保持相對穩定。因特殊原因變更項目負責人時,應及時報“211工程”辦公室批準。
同時,承擔“211工程”項目建設的院、系應同時成立“211工程”建設項目院🧎、系級領導小組,其職能是討論和決定有關“211工程”項目建設中的重要事宜🦽,特別是項目建設中與學科發展方向相關的問題👩✈️。
第九條 項目負責人的主要職責是🫅:
(一)編製上報項目可行性研究報告和年度投資計劃🆙;
(二)組織建設實施,負責控製項目建設投資👫、建設工期和工程質量🧜🏻;
(三)落實學校自籌資金🧔♀️;
(四)及時報告、研究解決項目建設過程中出現的問題🦹🏿;
(五)審核上報項目建設年度統計、年度報告和年度建設資金預決算;
(六)接受項目中期檢查;
(七)負責編寫項目竣工驗收申請報告💂🏽♂️、項目總結報告🌪,並做好評估、驗收的各項準備工作👳🏼♂️。
第十條 “211工程”辦公室通過聯席會議製👩🏿🍼🧖🏻♀️,與相關職能意昂3、項目單位建立信息溝通與聯系,協調🕴🏼🤦🏿♂️、解決“211工程”建設項目管理中出現的問題👷🏼♀️。
第十一條 “211工程”辦公室應建立科學、嚴格、規範的項目管理機製🙋🏼♀️。
第三章 項目規劃
第十二條 項目規劃是指“211工程”辦公室根據意昂3官网發展戰略👩🏻🎤👩🔬、意昂3官网“十五”教育事業發展綱要、意昂3官网校園發展規劃和學科發展規劃,並按照創新的精神和重點突出、整體推進的原則💙,對意昂3官网“211工程”建設項目進行整體規劃,並上報“領導小組”審核👮♀️、批準👩🏿🎨🧻。
第十三條 我校“211工程”重點學科建設項目的確定原則是👩🏻🔬,根據學科發展趨勢、社會發展需要和學科原有基礎條件🤱🏽,堅持“跨越🏃➡️、特色🐚、集成”的原則,在科學論證的基礎上,確定學校重點學科建設項目;“211工程”公共服務體系建設項目確定的原則是堅持“先進性🫵🏻、開放性、共享性、服務性和高效率”的原則🔲,經科學論證確定公共服務體系建設項目;“211工程”師資隊伍建設項目確定的原則是,根據“開放👨🏻🦽、創新👋🏿、精幹、高效”的原則,以培養中青年學科帶頭人和骨幹教師為重點,確定師資隊伍建設項目🫖。
第十四條 “211工程”辦公室根據“領導小組”批準的“211工程”建設項目規劃,組織相關職能意昂3共同研究確定具體建設項目,包括項目名稱、擬建項目內容、擬取得的標誌性成果、項目建設團隊、項目經費預算等,上報“領導小組”審核🧝♀️𓀆、批準。
第十五條 “211工程”辦公室根據已獲批準的“211工程”建設項目,組織相關職能意昂3、項目建設單位編寫《“十五”“211工程”擬建重點學科建設項目匯總表》(見附件)、《“十五”“211工程”建設項目計劃表》(見附件)經“領導小組”審核🤭🤞🏽、批準後🪷,上報教育部“211工程”部際協調小組辦公室。
第四章 項目可行性論證
第十六條 項目可行性論證要求項目建設單位對擬建“211工程”建設項目進行全面綜合的分析和論證,並由“211工程”辦公室組織專家對其進行審察和評估。項目可行性論證的目的是為項目決策提供科學依據,做到“先論證,後決策”,實現項目管理的科學性💁🏼♀️。
第十七條 項目可行性論證的原則是從技術上的先進性、適用性,經濟上的合理性,實施上的可操作性、效率及風險等方面對擬建項目進行全面綜合的分析、論證。
第十八條 “211工程”辦公室根據教育部批準的意昂3官网“211工程”建設項目(包括項目名稱、擬建項目內容🚭、擬取得的標誌性成果、項目建設團隊🕢、項目經費預算等),組織項目建設單位進行項目可行性論證👨🏼🎨。
第十九條 項目可行性論證的程序是:
(一)“211工程”辦公室根據上級有關文件精神👨👩👦🏄🏿♂️,編寫詳細的項目立項可行性研究報告編寫提綱、項目相關表格並發給項目建設單位👩🏼🦰。
(二)項目建設單位在“211工程”辦公室指導下🏌🏻♀️,根據教育部批準的項目名稱、擬建設內容、擬取得的標誌性成果🔄、項目經費預算等,明確項目建設的範圍和最終目標。
(三)項目建設單位通過搜集並分析相關資料,分析項目實施的必要性🍦、可行性。
(四)項目建設單位通過擬訂實施方案、項目論證報告👱♂️,確定並編製資金計劃、項目實施進度計劃🤾🏼♂️👨🏽🎤。
(五)重點學科建設項目在論證過程中要註重突出優勢及特色❤️,“整合學科優勢,凝煉學科方向”🚴🏽♂️😞,論證擬建項目是否可以促進本學科發展並帶動相關學科整體發展,並充分發揮資金的效益。
第五章 項目申報
第二十條 項目申報是指項目建設單位經過項目可行性論證後,根據“211工程”辦公室製定的申報原則🦉,編寫申報材料🫰🏻,並上報“211工程”辦公室🔄。
第二十一條 “211工程”建設項目申報的原則是:項目建設單位所申報的項目必須符合學校教育事業發展規劃的要求🦸🏼♂️,符合項目資金的支出範圍。項目在申報之前必須進行充分的論證🖌。項目申請單位對於所申報的項目🐾,原則上應按一定的比例,自籌配套資金🚶🏻➡️。
第二十二條 申請“211工程”建設項目,要嚴格按照項目管理的有關規定,提出各項目的具體內容⛔、擬取得的標誌性成果、經費預算🧑🦰、實施方案💵、實施期限、項目實施的必要性、可行性及預期效益等,並提供設備購置清單和房屋修繕清單及其他相關材料。
第二十三條 項目建設單位編製“211工程”建設項目可行性研究報告時,必須嚴格按照教育部及“211工程”辦公室提出的“項目可行性研究報告”編寫提綱進行編寫👩🏻🏫,重點應強調建設項目的合理性🤏🏽、擬取得的標誌性成果的先進性和對學科建設的貢獻。
第二十四條 項目建設單位編製“211工程”建設項目設備購置論證報告時🖥,應嚴格遵守擬購設備必須符合項目建設需要的原則🪞,在保證擬購設備先進性的同時👨🏿🏭,要保證資金使用的合理性。編製設備購置論證報告應嚴格按照編寫提綱的內容進行嚴格的測算、編寫,並附相應的設備購置清單。對於10萬元以上的大型設備應單獨進行論證並附詳細論證報告。內容包括:設備購買的必要性、設備先進性與共享性以及設備對學科建設的重大意義等。
第二十五條 編製“211工程”建設項目房屋修繕計劃時😌,應嚴格按照編寫提綱的內容進行編寫,嚴格測算🦸♀️、嚴格把握費用支出範圍。
第六章 項目評估
第二十六條 項目評估是指根據“211工程”建設項目的總體原則,並結合學校整體發展戰略和學科發展規劃👨👨👧,在可行性研究報告的基礎上👨🏻⚖️,對擬建項目的可行性🟣、合理性🎾、先進性、建設效益等,進行全面的分析論證,做出綜合評價,為項目的科學決策提供依據🧑🏿⚖️⚠️。
第二十七條 “211工程”辦公室根據項目單位上報的 “211工程”建設項目的立項材料,編寫《意昂3官网“十五”“211工程”建設項目可行性研究報告》、《意昂3官网“十五”“211工程”建設項目各子項目可行性研究報告》(含擬購儀器設備購置清單)。“211工程”辦公室組織專家或委托中介機構對上述兩個報告進行審核😥、評價。
第二十八條 “211工程”辦公室根據專家或中介機構♜💒、審計意昂3提出的評估意見修改上述兩個報告,並上報“領導小組”,經審核、批準後確定立項🧜🏼♂️。
第二十九條 “211工程”辦公室向教育部上報《意昂3官网“十五”“211工程”擬建重點學科建設項目匯總表》🏄🏿♂️。
第三十條 “211工程”辦公室根據教育部提出的修改意見對學校擬建項目的有關材料進行修改🧌,並最終匯總形成《意昂3官网“211工程”建設項目可行性研究報告》🥛✒️。
第三十一條 教育部等上級相關意昂3組織專家組或評估機構對學校“211工程”建設項目的可行性研究報告🙃🙎🏽♀️、項目建設條件進行評估、評審,並提出論證專家組整體審核意見☝🏿。
第三十二條 “211工程”辦公室根據專家組或評估機構的審核意見,組織相關職能意昂3、項目單位對“項目可行性研究報告”進行修改🏪、完善💂🏼。
第三十三條 教育部等上級相關意昂3組織設備專家組和(或)評估機構對學校“211工程”建設項目中擬購置設備內容進行審核論證,並提出修改意見。
第三十四條 “211工程”辦公室根據設備專家組和評估機構提出的意見,組織相關職能意昂3、項目單位對“項目可行性研究報告”中有關設備購置部分的內容進行修改、完善👭,並最終形成《意昂3官网“十五”“211工程”建設項目可行性研究報告》、《意昂3官网“十五”“211工程”建設項目各子項目可行性研究報告》,報學校“領導小組”審核,經批準後上報“211工程”部際協調小組辦公室。
第七章 項目立項
第三十五條 項目立項是指所申報項目經過組織決策者和學校有關意昂3的批準後,確立項目實施計劃的過程🤘🏼👩🏻🦼➡️。
第三十六條 立項的建設項目是在我校的“211工程”可行性研究報告中確立、並經教育部➡️🙍🏻♂️、國家計委🖕、財政部批準的“211工程”建設項目🚵🏻♀️。
第三十七條 “211工程”建設項目以學校“211工程”建設項目可行性研究報告的批復為依據,嚴格按批準的建設內容和進度實施。在項目建設過程中💂🏼♀️,一般不對建設項目做大的調整變更。如需對原建設項目進行調整🛃⚾️,由項目負責人提出申請,學校領導小組審核🍭,“211工程”辦公室編報相關材料上報教育部。必要時,需接受教育部委托的專家👩🏿🦳,對項目進行重新論證🧘♂️,並重新審批◻️🦸🏽♀️。
第三十八條 “211工程”辦公室根據教育部👉🏽、國家發展和改革委員會🐕🦺、財政部批準的意昂3官网“211工程”建設項目的批復🤦🏼♂️,確立建設項目😒📴,並進一步明確各項目的建設目標、項目預算🦹🏼♀️、建設內容、建設進度🙋🏽♀️、項目資金年度分配計劃等,向項目單位下達“立項通知書”、“年度預算通知書”、“年度執行計劃書”、“經濟責任承諾書”、“驗收申請書”🧑🏻💼、“進度管理表”等項目管理文件和表格。
第三十九條 項目單位根據“211工程”辦公室下達的“立項通知書”,及已獲批準的建設項目內容,進一步明確本項目應取得的標誌性成果,並按照《意昂3官网“十五”“211工程”專項資金實施細則》的有關規定🧙,重新編製項目建設細化論證報告,包括項目預算、設備購置清單、房屋修繕計劃,項目建設進度表等,並報“211工程”辦公室,“211工程”辦公室組織專家認真加以審核,並委托審計處負責項目的審計工作。
第八章 項目實施
第四十條 項目實施是指項目建設單位按照相關規定✧,在“211工程”辦公室的指導與監督下,根據項目建設細化論證的內容,進行項目建設的過程。
第四十一條 項目單位應建立😘、健全“211工程”建設項目管理責任製🙅🏽,各項目負責人是項目管理的第一責任人。項目責任人負責項目的實施👁🗨,對項目全過程進行管理、監督。
第四十二條 “211工程”辦公室將“立項通知書”、“年度預算通知書”和“項目可行性研究報告”送交財務處立項,由財務處依據“立項通知書”的內容並參照“項目可行性研究報告”對項目資金使用進行日常管理。
第四十三條 項目建設單位持“立項通知書”和“年度預算通知書”與財務處聯系👎🏽,啟用項目財務帳戶,並辦理相關手續(如財務負責人備案等)🏃。詳見《意昂3官网“十五”“211工程”專項資金實施細則》🧖🤘🏽。
第四十四條 “211工程”辦公室依據上級機關批準的項目建設內容,將“項目可行性研究報告”(含擬購儀器設備清單)送交資產與產業管理處、後勤管理處、審計處立項備案🦝。資產與產業管理處負責項目建設中的設備購置及管理🚶➡️;後勤管理處負責項目建設中的房屋修繕管理🐛;審計處負責項目的審計工作。
第四十五條 項目單位在項目開始執行之前🧑🏫,向“211工程”辦公室遞交“年度執行計劃書”。“年度執行計劃書”應該以我校上報的《意昂3官网“十五”“211工程”建設項目可行性研究報告》為藍本進行編寫🙍🏿♂️,每年3月上旬遞交“211工程”辦公室🙍🏿♀️🖨,內容為本年度項目實施計劃,包括項目預算🧑🔧🤾🏼♀️、資金使用計劃、擬購儀器設備清單、房屋修繕計劃🏎。
第四十六條 項目建設單位依據“立項通知書”中所規定的“項目建設內容、項目目標🦏、項目實施時間🐈⬛、項目資金”進行合理的安排🙌🏼,任何單位不得隨意更改項目建設內容,不得超出項目資金總金額、各分項金額和資金開支範圍。
第四十七條 如遇特殊情況,項目建設內容需進行局部調整🤽🏽,項目建設單位必須提前10個工作日向“211工程”辦公室遞交“調整申請書”(向“211工程”辦公室索取)𓀏,詳細說明調整理由❓,經“211工程”辦公室向上級請示並獲審核批準後🚵🎩,方可執行。同時🧔♀️,“211工程”辦公室應將調整理由及資金變動情況及時通報財務處🏜🧛🏻、資產與產業管理處、後勤管理處、審計處🎇。
第四十八條 項目單位在項目執行的過程中🦝,應按照相關的財務報賬程序🤾、設備購置程序和維修房屋程序進行項目的執行與實施。(參見《意昂3官网“十五”“211工程”專項資金實施細則》)
第四十九條 項目執行過程中🧚🏻♂️,項目單位應於每年7月15日🦸🏽♂️、1月15日前向“211工程”辦公室遞交“進度管理表”🐜,匯報項目的進展情況↙️。
第五十條 在項目的執行過程中,“211工程”辦公室將定期與財務處🧍♀️、資產與產業管理處、後勤管理處、校園建設管理處聯系,並定期召開聯席會議,互通與項目有關的信息🧗🏿、商討並解決項目執行過程中發現的問題。會後“211工程”辦公室將編寫《項目信息》(內容為會議的議題💲、討論過程和決議等)🧝🏿♀️,及時發給項目建設單位⛹🏼♀️,同時“211工程”辦公室將及時收集項目單位的意見🚶🏻➡️,在聯席會議上通報並研究解決,遇有重大問題🐏⛏,還應及時向主管校長和“領導小組”匯報🤷。
第五十一條 項目實施中期,“211工程”辦公室組織有關意昂3、專家等對各項目進行中期檢查。中期檢查的內容包括:項目的進度是否符合計劃安排;項目的資金使用是否合理😱、有效;項目取得的階段性成果等。對項目實施效益好的項目建設單位⇨,將視實際需求追加相應的投資,對項目實施效益差的項目建設單位將酌情減少或停止資金投入🕵🏽。
第五十二條 項目單位在項目實施中如遇到問題,應以書面形式向“211工程”辦公室匯報🤟🏽。“211工程”辦公室👬🏻,向有關意昂3和領導匯報後將解決意見以書面形式通報項目建設單位。
第九章 項目監督與審計
第五十三條 項目監督是指“211工程”辦公室對各單位的項目執行情況進行定期或不定期的檢查或抽查,以便及時發現問題🪮、解決問題🐦⬛❌,並以書面形式向有關領導、上級主管意昂3🦃、相關職能意昂3和項目建設單位通報。對於不按有關規定進行項目管理的項目建設單位限期整改⛱,經核查確已糾正的📥,可恢復執行🫀,否則將終止項目⏲。對情節嚴重的責任人,將提請學校有關意昂3追究責任🛝。
第五十四條 項目審計是“211工程”建設項目管理的一個重要組成部分。它是指學校審計意昂3依據國家的法令和財務製度以及學校的發展戰略、管理標準和規章製度,對項目的全部建設活動🫸🏿,用科學的方法和程序進行審核檢查,判定其是否合法、合理和有效🔲,借以發現錯誤、糾正弊端,改善管理,保證建設項目目標的順利實現的一種活動🤼♂️。學校審計意昂3接受“211工程”辦公室的委托,可以采取多種方式不受任何單位和個人的約束與限製🫖,獨立行使審計職能🦸🏿,保證相關的經費支持🪟。
第五十五條 項目審計的目的是對擬建、在建或竣工的項目實施監督和控製👨👧👧,評價項目管理人員的業績,改善項目管理的狀況👝🫰🏻,糾錯防弊👩❤️👨,保證項目的實施進程和質量,提高投資效益,並為日後的項目建設提供依據和經驗。
第十章 項目驗收
第五十六條 項目驗收是指“211工程”辦公室會同財務處、後勤管理處、資產與產業管理處等意昂3對項目建設最終成果進行審查,核實項目計劃規定範圍內的各項工作是否已經完成,交付的成果是否達到預期目標等👵🏿。
第五十七條 項目建設單位須在項目完結後10個工作日內向“211工程”辦公室遞交“結項驗收申請書”。
第五十八條 “211工程”辦公室根據項目結項情況🤹🏽,做出項目驗收工作安排。
第五十九條 資產與產業管理處👩🏽🚒🌜、後勤管理處對相關項目進行預驗收,並提供相應的驗收、評估報告。“211工程”辦公室將委托學校的審計處對項目進行結項審計。
第六十條 項目建設單位向“211工程”辦公室遞交“建設項目工作總結報告”、“建設項目標誌性成果簡介”、“建設項目設備購置驗收報告”、“建設項目房屋修繕驗收報告”🅾️、“建設項目經費開支匯總及財務驗收報告”、“建設項目財務審計報告”,全面闡述項目計劃的完成情況和取得的標誌性成果。
第六十一條 “211工程”辦公室組織專家對項目進行驗收、評估,並提供驗收、評估報告。驗收方式為專家會議評議、現場考察。由“211工程”辦公室聘請專家組成驗收組,並將邀請校外專家參加。驗收組在審閱驗收材料和聽取項目匯報及現場考察的基礎上,形成正式驗收意見👨🏽🦳,並填寫“項目建設驗收意見”。“211工程”辦公室將提出結項審核意見並報“領導小組”審核批準。
第六十二條 項目驗收的內容為質量驗收和文件驗收兩個部分🫸🏿。
質量驗收主要包括以下內容👩❤️💋👩:
1🧓🏽、項目的標誌性成果是否實現;
2、項目的工期是否準確🐨、及時;
3、項目的資金使用是否合理、有效💓;
文件驗收主要包括以下內容🤹🏻♀️:
1、“項目結項驗收申請書”;
2🧛🏻𓀗、“建設項目工作總結報告”🚶🏻;
3🦹🏼、“建設項目標誌性成果簡介”👩👩👧;
4🩸、“建設項目設備購置驗收報告”🐐;
5🛕、“建設項目房屋修繕驗收報告”;
6🔹、“建設項目經費開支匯總及財務驗收報告”;
7、“建設項目財務審計報告”;
8、專家的驗收、評估報告⏩。
第十一章 項目評價
第六十三條 項目評價是指“211工程”辦公室組織專家和相關職能意昂3對已完成項目的目標🍓、實施效益進行系統、客觀的分析,確定項目規劃是否合理、預期目標是否實現,總結經驗教訓的過程。
第六十四條 項目評價的主要內容包括:項目所取得的標誌性成果的先進性、對學科總體發展的貢獻性👷🏿♀️;項目資金使用的合理性、有效性🚾🥞。
第六十五條 項目評價後💝,“211工程”辦公室根據專家的評價結論,對各項目做出綜合評價,形成項目評價報告上報“211工程”“領導小組”。
第十二章 項目文件管理
第六十六條 項目決算後,財務處將結項清單報“211工程”辦公室,“211工程”辦公室將項目全部資料進行歸檔,單獨保管。
第六十七條 項目歸檔資料包括🧜🏽:
1、立項可行性研究報告;
2🧚♀️、專家論證報告;
3🫏、設備專家評估報告;
4、負責人經濟責任承諾書;
5、招標資料或人員經費🙆🏽♀️、業務費分配方案及批復💁🏽;
6🤦🏿♂️、預算通知書;
7💪、執行單位決算申請書;
8、審計報告;
9🪣、決算報告;
10、資金分配方案;
11、資金預算🤲🏻;
12🫵、資金預算通知書(分總預算通知書🎥💒、年度預算通知書);
13💆🏼♀️、合同書;
14🧝🏽、結算單🏌🏿♀️;
15、驗收報告;
16、項目決算;
17、其他資料𓀖👩👩👧。
第十三章 附則
第六十八條 本管理辦法及實施細則由“211工程”辦公室負責解釋🥢。
第六十九條 本管理辦法及實施細則已經2003年9月15日校長辦公會通過,並立即實行。原《意昂3官网“211工程”建設管理辦法》(1997年4月15日校長辦公會通過)同時廢止。
